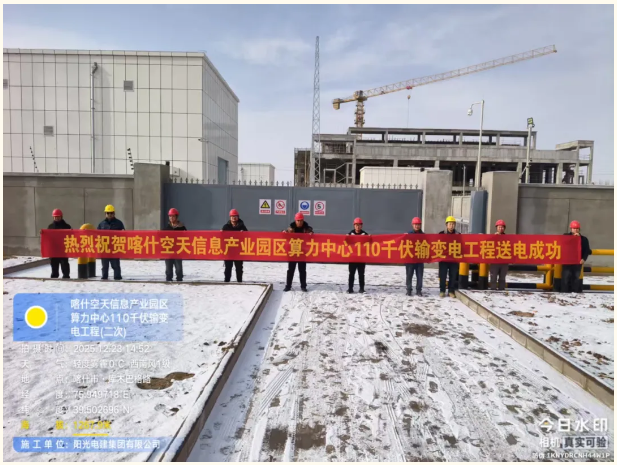

喀什空天信息产业园算力中心110kV输变电项目成功送电!

2025年12月23日,由阳光电建集团承建的喀什空天信息产业园区算力中心110千伏输变电工程顺利送电并网,标志着喀什算力基础设施建设迈入全新阶段,也彰显了阳光电建在电力基建领域的硬核实力与责任担当。

该项目位于喀什市科创路东,核心建设内容包括新建1座110千伏变电站,主变容量2×63兆伏安;架设喀什算力中心工程 - 园艺变110kV线路2.72千米、亚工变110kV线路5.2千米。集团公司领导高度重视项目建设进度,多次亲临项目现场督导进度,协调解决推进过程中的各类关键问题。工程兼顾智能运维与绿色低碳特性,投用后将有效降低区域企业用电成本,为产业园算力设施提供稳定可靠的电力支撑。“同类项目常规工期需6个月,我们通过全流程优化实现了大幅提速,将工期压缩至4个月。”阳光电建项目负责人介绍,为保障高效履约,团队采取多项攻坚举措,动态调配人力、设备资源,同步推进变电站土建、线路架设等多工序作业,全力压缩工期冗余。
作为“东数西算”战略落地的关键电力配套工程,该项目将进一步夯实喀什区域算力基础设施底座,助力驱动千亿级数字产业集群发展;同时也将成为“一带一路”数字丝路互联互通的重要电力支撑节点,为区域数字经济与外向型产业协同发展注入强劲动能。
