国内首条以大基地为主的宁夏-湖南±800千伏特高压获批,通道建设进入密集期
随着大基地项目的建设与逐步投产,电力送出通道建设已变得越来越紧迫。
近日,宁夏-湖南±800千伏特高压直流输电工程获得国家发展改革委的核准批复,预示着“宁电入湘”工程即将进入开工建设周期。
该项目是我国第一条以开发沙漠光伏大基地、输送新能源为主的特高压输电通道。该项工程的获批,一定程度上加速了特高压项目的开工节奏。
随着风光大基地项目的建设,特高压外送通道将成为重要的消纳渠道,通道规划不断增加。根据国家电网最新规划,今年特高压直流开工规模将创造历史年度最高值。
宁夏-湖南±800千伏特高压直流输电工程起于宁夏回族自治区的送端换流站,止于湖南省衡阳市的受端换流站,途经宁夏、甘肃、陕西、重庆、湖北、湖南六省(区、市),线路全长1619千米,输电容量800万千瓦,是“三交九直”中的“九直”之一,更是“十四五”期间开工建设的9条跨省跨区输电通道重点工程之一。
该工程配套基地总规模高达1700万千瓦,包括400万千瓦煤电、中卫沙漠光伏600万千瓦、红寺堡戈壁光伏300万千瓦与中卫海原等风电400万千瓦。
作为推动自治区能源转型和经济发展的重大工程,工程自2020年动议以来,在各方高速推进下,实现了弯道超车,成为国家跨区域“三交九直”输电工程中前期工作最快、开工条件最好的项目。
据了解,该项目预计6月开工建设,2025年前建成投运。该工程静态投资超270亿元,是以输送沙漠、戈壁、荒漠新能源大基地电量为主的外送通道,新能源外送电量占比超过50%,通道年利用率5000小时以上。
2025年“宁电入湘”工程投运后,将大幅推动宁夏新能源上下游产业发展。宁夏“内供”、“外送”电量将达到“两个1000亿”,即区内售电量1000亿千瓦时,外送电量1000亿千瓦时;可再生能源发展实现“两个50%”,即装机占比50%,发电量占全社会用电量50%,新能源资源禀赋优势得到进一步发挥,在全国能源资源优化配置中发挥更大作用。
同时,“宁电入湘”工程也将极大地解决湖南的用电紧张问题。工程建成投运后,预计为湖南提供稳定供应能力800万千瓦,年输送电量在360-400亿千瓦时。数据显示,2022年湖南全社会用电量为2236千瓦时,“宁电入湘”可为湖南增加约六分之一的电力供应。
毫无疑问,作为跨区域的重点项目,“宁电入湘”工程还将带动相关投资,起到稳经济的作用。有研究机构预计,“宁电入湘”相关工程投资规模可能约1000亿元,包括外送通道、新能源项目、煤电项目、储能项目等。
随着大基地项目的陆续开工和投产,特高压项目的建设速度也在不断加快。
去年1月,国家能源局在《关于委托开展“十四五”规划输电通道配套水风光及调节电源研究论证的函》中首次提出了十四五期间为配套水风光等能源基地,将规划建设“三交九直”12条特高压通道,实现将西部清洁能源送到东部负荷中心。
根据规划,到2030年,我国将建设风光基地总装机455GW。而一条跨省的特高压从规划到建成需要6-8年的时间,也就是说,455GW大基地要10年才能建成。
从目前“沙戈荒”风光电大基地配套的“三交九直”输电通道规划情况来看,今年上半年,金上-湖北、陇东-山东已开工建设,宁夏-湖南线路是今年开工的第三条特高压直流输电工程。

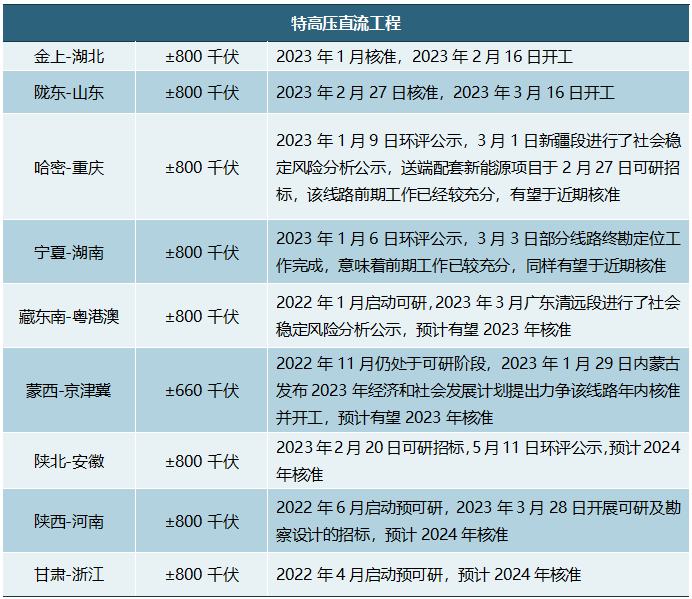

“十四五”规划输电通道进展
根据预可研(1-1.5年)、可研(6个月)、审批核准(3-6个月)、招标开工(1-3个月)、建设投运(1.5年)的推进节奏,下半年,哈密-重庆、藏东南线路有望核准开标,未来三年将有5、4、4条直流线路开工。
特高压直流主要作用在于长距离电力传输,是风光大基地的关键外送通道。在碳中和的背景下,只要继续建风光大基地,直流的需求基本不会停,毕竟我国西北还有很多戈壁荒漠、西南还有水风光基地待开发。
进入2023年,以沙漠、戈壁、荒漠地区为重点的大型风光基地建设正在提速。随着大型风光基地建设提速,新能源并网消纳以及跨区域电力输送问题亟待进一步解决,特高压有望迎来投资建设高峰。
德讯证券报告显示,一般而言,从核准到投运特高压线路建设周期约18-24个月,直流配套的交流因工程量较小建设时常更短。如需在“十四五”期间建成投运,相关特高压直流项目最迟要在2024年上半年获得核准。
2023年,正值第四轮特高压建设高峰。根据国网最新规划,2023年预计核准“5直2交”,开工“6直2交”,2023年特高压直流开工规模为历史年度最高值。
